Construire sa piscine est l’un des aménagements extérieurs les plus importants qu’un propriétaire puisse entreprendre. C’est aussi l’un des plus gratifiants : une piscine bien conçue transforme un jardin ordinaire en véritable espace de vie, et offre des années de plaisir à toute la famille.
Mais un tel projet ne s’improvise pas. De la définition du projet à la mise en eau, chaque étape doit être anticipée, planifiée et réalisée dans le bon ordre. Une erreur de structure, un réseau hydraulique mal posé ou un revêtement inadapté peuvent engendrer des désordres coûteux.
Dans ce guide complet, les paysagistes du réseau Alliance Paysage vous accompagnent à travers les 6 étapes clés pour réussir la construction de votre piscine sereinement, du premier coup de crayon à la première baignade.
Étape 1 : définir son projet et choisir le type de piscine
Avant tous travaux, la première étape consiste à définir précisément votre projet. Surface souhaitée, forme du bassin, profondeur, usage principal (baignade familiale, natation, détente), intégration dans le jardin existant : autant de paramètres à arrêter avant de choisir le type de construction et de consulter des professionnels.

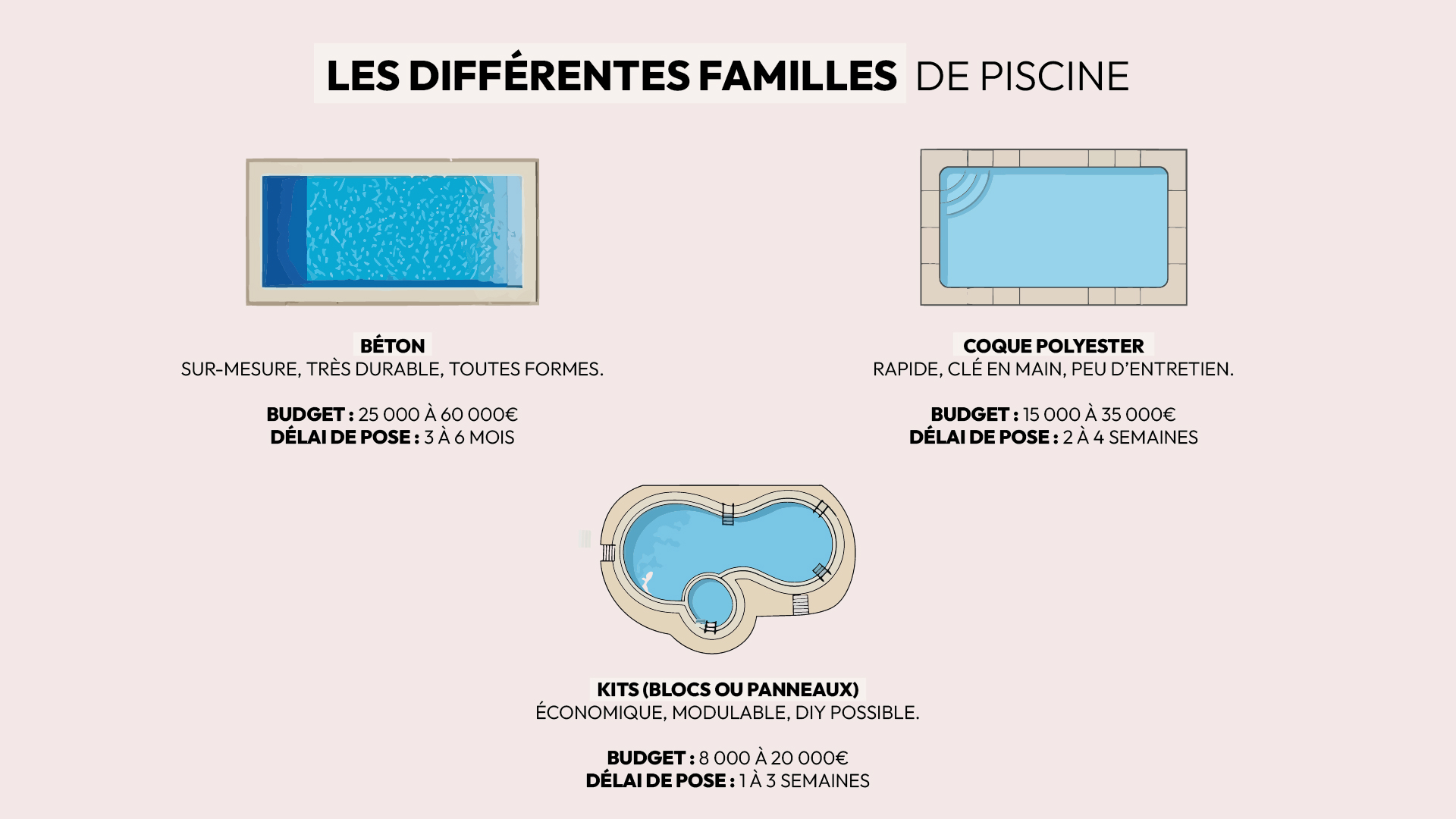

Trois grandes familles de piscines enterrées s’offrent à vous :
- La piscine béton est la solution la plus personnalisable : forme libre, dimensions sur mesure, finitions haut de gamme. C’est aussi la plus durable, mais la plus longue à construire (3 à 6 mois) et la plus onéreuse (25 000 à 60 000 €).
- La piscine coque en polyester est livrée en un seul bloc et posée en quelques semaines : idéale pour un projet rapide et clé en main, avec peu d’entretien et un budget intermédiaire (15 000 à 35 000 €).
- La piscine en kit (blocs polystyrène ou panneaux acier) est la solution la plus économique (8 000 à 20 000 €), parfois accessible aux bricoleurs expérimentés, mais nécessite une préparation rigoureuse.
Votre choix doit également tenir compte de la configuration de votre terrain : surface disponible, nature du sol (argileux, rocheux, en pente), accessibilité pour les engins de chantier et proximité des réseaux enterrés. Un terrain argileux ou en pente peut nécessiter une étude géotechnique préalable.
Comment choisir l'emplacement de sa piscine dans le jardin ?
Privilégiez une exposition sud ou sud-ouest pour un ensoleillement maximal. Respectez une distance minimale de 3 mètres par rapport aux clôtures et limites de propriété. Vérifiez l’absence de canalisations enterrées (réseau d’eau, gaz, électricité) dans la zone ciblée.
Pensez également à l’accès pour les engins de terrassement et à la place nécessaire pour le local technique ou le pool house.

Étape 2 : accomplir les démarches administratives
Avant le premier coup de pelleteuse, les démarches administratives sont une étape incontournable. La réglementation française impose des obligations selon la surface du bassin et la présence ou non d’un abri. Ne pas les respecter expose à des amendes pouvant atteindre 6 000 € par m² de surface construite, voire à une obligation de démolition.
La règle de base est simple :
- Une piscine enterrée de moins de 10 m² ne nécessite aucune autorisation, sauf si elle se trouve dans une zone protégée (site classé, abords de monument historique).
- Entre 10 et 100 m², une déclaration préalable de travaux est obligatoire.
- Au-delà de 100 m², ou en cas d’abri fixe de plus de 1,80 m, un permis de construire est requis.
Consultez impérativement le plan local d’urbanisme (PLU) de votre commune avant de déposer votre dossier : certaines communes imposent des restrictions supplémentaires sur les couleurs de revêtement, les distances aux limites ou les surfaces maximales autorisées.
Une fois les travaux terminés, n’oubliez pas de déposer la déclaration d’achèvement et de conformité des travaux (DAACT) en mairie dans les 90 jours.
| SURFACE DU BASSIN | AUTORISATION REQUISE | FORMULAIRE | DÉLAI D'INSTRUCTION |
|---|---|---|---|
| Moins de 10 m2 | Aucune (sauf zone protégée) | - | - |
| 10 à 1 000 m2 avec ou sans abris < 1,80 m | Déclaration préalable | Cerfa 13703 | 1 à 2 mois |
| Plus de 100 m2 | Permis de construire | Cerfa 13406 | 2 à 3 mois |
| Abri de piscine > 1,80 m | Permis de construire | Cerfa 13406 | 2 à 3 mois |
Quelles obligations de sécurité pour une piscine privée ?
Depuis 2004, toute piscine enterrée ou semi-enterrée à usage privatif doit être équipée d’au moins un dispositif de sécurité parmi quatre options : barrière de protection normalisée, couverture de sécurité, abri de piscine, ou alarme sonore homologuée. Le non-respect de cette obligation est passible d’une amende de 45 000 €.
Des spécialistes comme Menoral proposent des barrières de piscine en verre sur mesure, alliant sécurité réglementaire et esthétique contemporaine.

Étape 3 : terrasser avant de construire sa piscine
Le terrassement est la première étape physique du chantier. C’est une phase critique qui conditionne la réussite de toute la construction : un terrassement mal réalisé peut entraîner des affaissements, des fissures ou des problèmes d’étanchéité difficiles à corriger une fois la piscine construite.
La première opération est l’implantation : un géomètre ou un terrassier trace le contour exact de la piscine sur le terrain à l’aide de piquets et de cordages, en respectant les distances réglementaires par rapport aux limites. Matérialisez visuellement la forme avant le début des travaux pour vous assurer que l’emplacement correspond bien à vos attentes depuis la maison.
Vient ensuite la fouille mécanisée : une pelleteuse creuse le bassin aux dimensions prévues, en ajoutant 50 cm de marge de chaque côté pour le ferraillage ou la pose de la coque. Les terres extraites sont évacuées ou réutilisées pour le nivellement du terrain environnant. La nature du sol est vérifiée à ce stade : un sol argileux peut nécessiter un drainage renforcé, un sol rocheux une adaptation du planning.
La vérification des réseaux est indispensable avant et pendant le terrassement : eau, gaz, électricité, assainissement. En cas de doute, un marquage-piquetage des réseaux par un prestataire spécialisé est fortement conseillé. Faites toujours appel à un terrassier qualifié pour cette étape : les économies réalisées en faisant soi-même ne compensent pas les risques encourus.
Vous souhaitez être accompagné dans votre projet de piscine ?Le réseau Alliance Paysage vous guide à chaque étape, des terrassements aux aménagements paysagers :
Étape 4 : créer la structure et poser les réseaux
Une fois le terrassement réalisé, le chantier entre dans sa phase de gros œuvre. C’est l’étape la plus technique, qui varie selon le type de piscine choisi. Elle est menée simultanément avec la pose des réseaux hydrauliques et électriques : une coordination essentielle pour éviter d’avoir à reprendre des travaux déjà réalisés.
Pour une piscine béton, un ferraillage en acier est d’abord posé dans le fond et les parois du bassin, puis le béton est projeté par voie sèche (gunite) ou coulé par coffrage. Cette technique permet toutes les formes et toutes les dimensions. Le séchage du béton nécessite plusieurs semaines avant de passer aux étapes suivantes.
Pour une piscine coque, la structure en polyester préfabriquée est acheminée par camion et posée dans la fosse à l’aide d’une grue. L’ensemble de la structure est mis en place en une journée. Le remblayage autour de la coque est réalisé avec du sable ou du béton maigre pour garantir une assise parfaite et prévenir tout mouvement.
En parallèle de la structure, la pose des réseaux hydrauliques est réalisée : canalisations d’aspiration (skimmers, bonde de fond) et de refoulement (buses de refoulement), raccordement au local technique. Le câblage électrique (éclairage immergé, pompe, alarme) est également posé à cette étape.

Étape 5 : réaliser les finitions intérieures et extérieures
Une fois la structure sèche et les réseaux posés, place aux finitions (la partie la plus visible du projet). Les finitions intérieures concernent le revêtement du bassin, les finitions extérieures concernent la terrasse périphérique et les margelles.
Le revêtement intérieur conditionne l’étanchéité, l’esthétique et la durabilité du bassin. Voici les solutions les plus courantes pour une piscine :
| REVÊTEMENT | ATOUTS | CARACTÉRISTIQUES | ENTRETIEN |
|---|---|---|---|
| Liner PVC | Économique, large choix de couleurs | Durée de vie : 10-15 ans | Faible |
| Carrelage | Élégant, très durable | Résistant aux UV et produits | Moyen |
| Enduit ciment blanc | Aspect naturel et durable | Demande un entretien régulier | Élevé |
| Résine | Lisse, personnalisable, imperméable | Très durable, aspect moderne | Moyen à élevé |
La plage et les margelles sont les finitions extérieures qui encadrent le bassin. Les margelles (dalles qui encerclent le bassin) doivent être antidérapantes, résistantes aux produits chimiques et au gel, et présenter un débord d’environ 3 cm au-dessus de l’eau. Les matériaux les plus utilisés sont la pierre naturelle, le grès cérame et le bois composite.
Pour les plages en bois composite autour de la piscine, Gardipool propose des solutions d’aménagement bois adaptées aux abords de piscine, durables et esthétiques.
Étape 6 : mise en eau, filtration et réglages

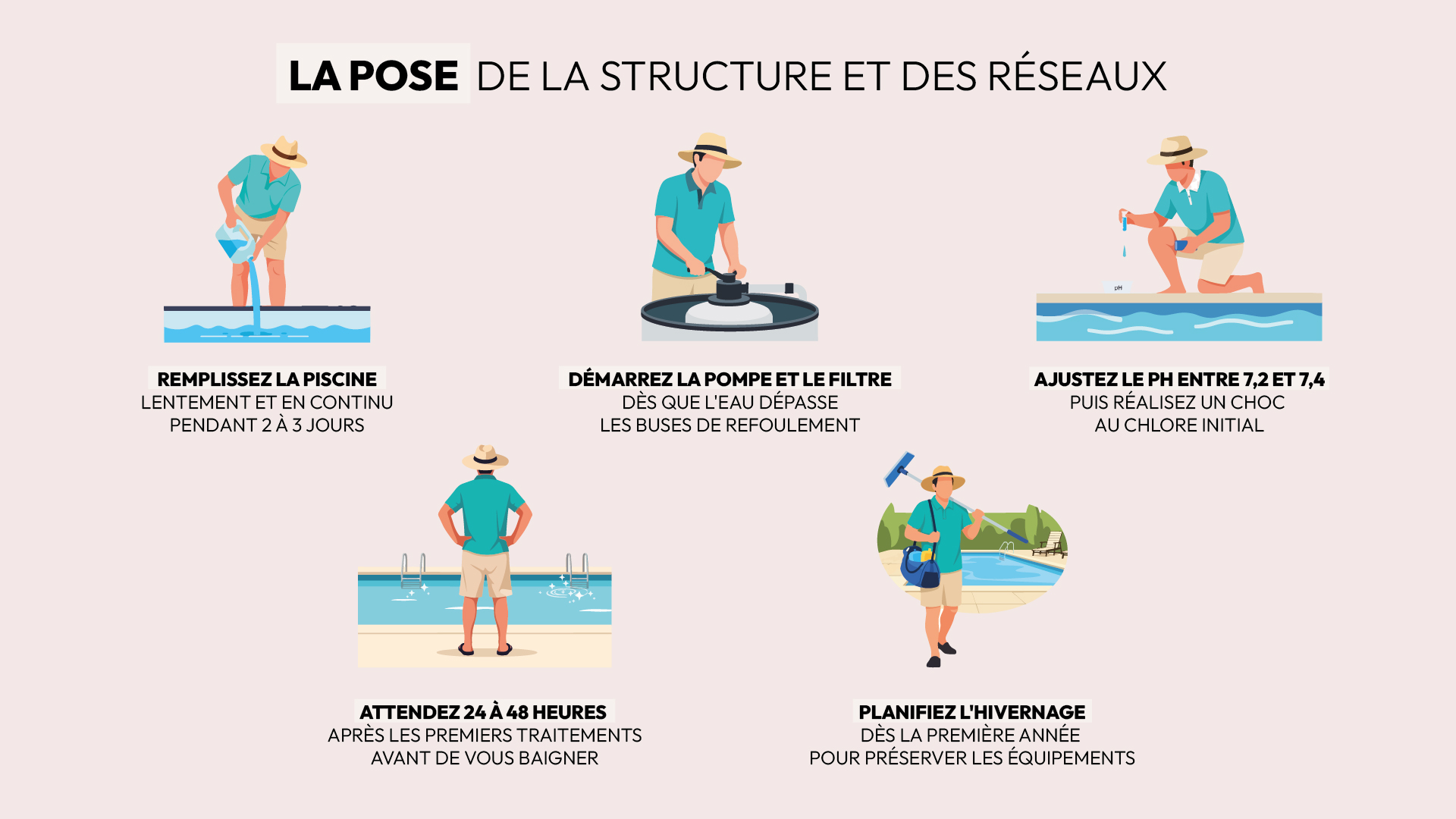

La dernière étape avant la première baignade est aussi la plus attendue. La mise en eau, la mise en route de la filtration et les premiers réglages chimiques sont des opérations précises qui conditionneront la qualité de l’eau pour toute la saison :
- Remplissage progressif : remplissez la piscine à l’eau du réseau, lentement et de manière continue pour éviter que la structure ne se déforme. Pour une piscine de 50 m³, comptez 2 à 3 jours de remplissage.
- Mise en route de la filtration : démarrez la pompe et le filtre dès que le niveau d’eau dépasse les buses de refoulement. Vérifiez l’étanchéité de tous les raccords et le bon fonctionnement des skimmers et de la bonde de fond.
- Premiers traitements chimiques : ajustez le pH entre 7,2 et 7,4, puis réalisez un choc au chlore initial pour éliminer les bactéries présentes dès la mise en eau. Attendez 24 à 48 heures avant la première baignade.
- Réglage du système de traitement : chlore traditionnel, électrolyse au sel, UV ou oxygène actif… chaque système nécessite des réglages spécifiques à stabiliser pendant les premières semaines.
- Planification de l’hivernage : dès la première année, prévoyez un hivernage actif ou passif selon votre région et la fréquence d’utilisation hivernale. Un bon hivernage préserve l’équipement et facilite la remise en route au printemps suivant.

Questions fréquentes sur la construction d’une piscine
Cela dépend du type choisi. Une piscine coque est posée en 2 à 4 semaines. Une piscine béton sur mesure nécessite 3 à 6 mois, auxquels s’ajoutent les délais administratifs (1 à 3 mois). Prévoyez donc un délai global de 6 à 9 mois entre la décision et la première baignade.
Oui, notamment avec un kit en blocs polystyrène. Le terrassement, la plomberie et les raccordements électriques nécessitent toutefois des compétences techniques ou l’intervention de professionnels. Une erreur de structure ou d’étanchéité peut engendrer des dommages coûteux et difficiles à corriger.
Oui, dans la plupart des régions françaises, une piscine bien intégrée augmente la valeur d’un bien entre 5 et 15 %. L’effet est plus marqué dans le Sud et dans les régions ensoleillées. L’état de la piscine et la qualité de l’aménagement paysager périphérique jouent un rôle déterminant.
Oui, toute piscine semi-enterrée ou enterrée doit être déclarée au service des impôts dans les 90 jours suivant l’achèvement des travaux. Elle est prise en compte dans le calcul de la taxe foncière et de la taxe d’aménagement. En cas d’oubli, un redressement fiscal est possible.
Une piscine familiale polyvalente prévoit généralement une profondeur comprise entre 1,20 m côté plage et 1,50 à 1,80 m côté plongeon. Pour un usage natation uniquement, 1,30 m de profondeur uniforme est suffisant. Un plongeoir nécessite une profondeur minimale de 2,50 m sous l’axe de saut.
L’automne et l’hiver sont les périodes idéales pour lancer le projet. Les piscinistes sont plus disponibles, les délais sont plus courts et vous serez prêts pour profiter de votre piscine dès le printemps suivant. Évitez de commencer les travaux de gros œuvre par temps de gel.
Construire sa piscine : une bonne préparation pour un projet réussi
Construire sa piscine est un projet ambitieux, mais parfaitement maîtrisable à condition de suivre les étapes dans l’ordre et de s’entourer des bons professionnels. Définition du projet, démarches administratives, terrassement, gros œuvre, finitions et mise en eau : chaque phase a son importance et conditionne la réussite de la suivante.
La qualité de la réalisation, le choix des matériaux et le soin apporté aux finitions extérieures feront toute la différence entre une simple piscine fonctionnelle et un véritable espace de vie qui s’intègre harmonieusement dans votre jardin.
